金達立熱力有限公司安全簡報第35期
7月19日,設備部配合技術部及其他部門驗收熱力站的基建工程。本次驗收共4個熱力站:陽光尚品、萬和城、御瀾世家、中晟華悅。這些熱力站除中晟均已投入運行2年或2年以上,由于當初未達驗收條件一直未進行驗收交接。通過詢問各站長了解,以上熱力站在2年內均未出現房頂漏水的情況,站內墻壁也都粉刷涂料。對于存在問題的熱力站也責令施工方盡快處理,后期將進行復查。

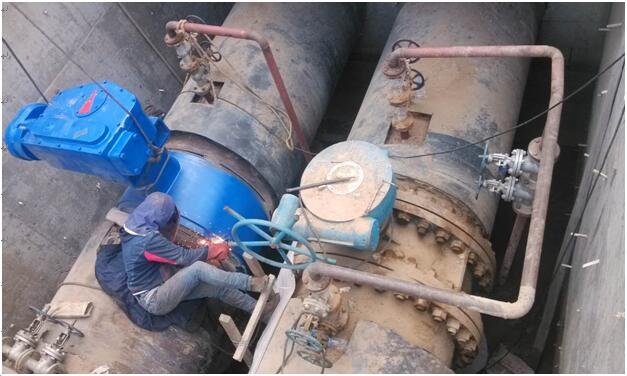

7月8日,我公司外網技術改造項目進行至沼園南路與民族東路路口西側100米處E15#井更換DN1200蝶閥一個。由于以前閥門無法起到截斷作用,今年計劃更換進口閥門。進口閥門為焊接閥門,經過工程隊連續作業,動用吊車、鏟車、貨車等相關工程器械車輛,用時一周時間順利更換完畢。考慮到新閥門手輪太大及井下空間有限,施工隊將手輪重新焊接到合適尺寸并安裝,各部門已驗收合格。

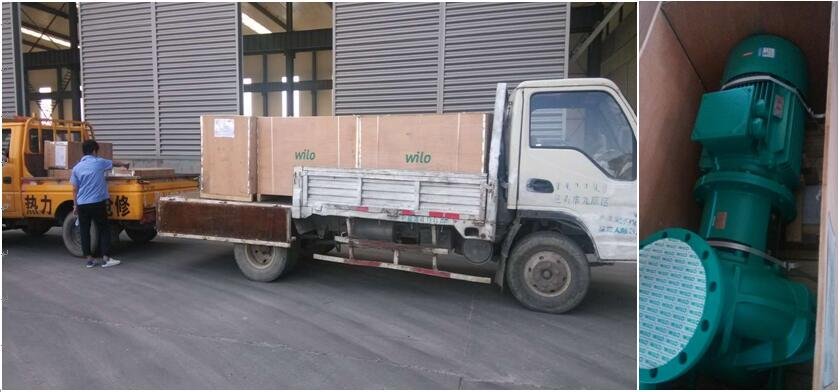

公司今年計劃新增加12臺循環泵、替換4臺補水泵,7月27日貨物陸續到貨。由技術部、生產部、設備部組織驗收。站內補水泵由各自檢修部門驗收后直接放置各熱力站,近期將進行安裝調試。循環泵的安裝由外委施工方承攬,技術部提供相關的技術指導并繪制現場施工圖紙,根據圖紙要求進行施工。由于管網技術改造工程仍未完工,具體站內改造日期還未定準。
7月27日,建委燃熱處下發了關于汛期做好防汛工作的重要指示。我公司立即按照上級部門的要求制定“包頭
市金達立熱力有限公司防汛綜合應急預案”設立臨時防汛指揮辦公室、準備防汛應急工具等一系列預防水勢災害的措施,做到有備無患。同時針對公司辦公樓、熱力站、檢修等相關區域具體落實責任分配,做好各自區域的防洪防
汛工作。
從8月初至9月15日,公司制定了防汛期間主管以上領導值班表。防汛領導小組成員及各搶修小組在防汛期間電話24小時開機,保證通訊暢通。值班員堅守崗位,提前了解官方氣象信息,一旦出現應急情況,立即匯報應急領導小組。

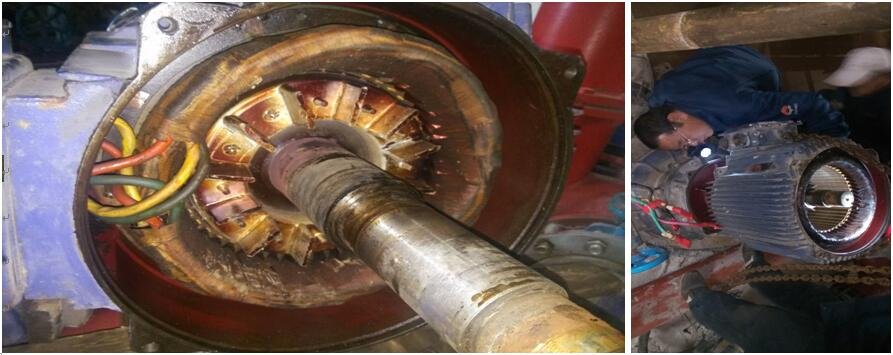

7月初,檢修人員在松石雅居熱力站維護循環泵時,發現循環泵電機定子線圈發黑且有異味。隨后公司電氣人員對此電機進行了測量絕緣,給出結論為電機未燒毀,但是絕緣度已經很低,如果繼續使用很可能會燒毀電機。主要原因電機老化,使用期限長導致。按照設備維修審批程序,由設備所屬部門的主管填寫設備申請維修單,報安全設備部、總經理審批,批準后交安全設備部安排到指定維修地點對電機定子重新纏線圈、刷漆、烘干等維護。

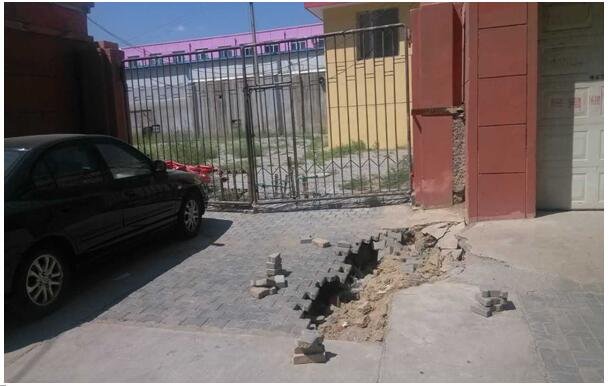

位于幸福一號街坊的我公司熱力站于2014年建成并投入使用。近期由于7月份連續降雨導致站外一次網管線鋪設上方出現塌陷。塌陷面積大約3㎡,深度30cm,站內巡站人員發現此安全隱患后上報主管領導并將其回填。但經過又一次大雨后,坑面再次塌陷,安全設備部得知此情況后對現場進行調查,并通知相關領導。于近日將對塌陷地點進行恢復工作。
